ВИЭ не выдерживает штрафов

Зеленые станции просят разнообразных послаблений

Инвесторы в ВИЭ изобретают новые варианты смягчения штрафных санкций за срывы ввода станций на фоне пандемии. Как выяснил “Ъ”, «ВетроОГК» (подконтрольна «Росатому») просит разрешить инвесторам объявлять форс-мажор уже после наступления даты начала поставки мощности. А «РусГидро» предлагает допускать на отборы инвесторов, с которыми уже расторгались контракты из-за длинных просрочек. Регуляторам придется искать компромисс, считают эксперты, чтобы снизить нагрузку на генкомпании и потребителей.

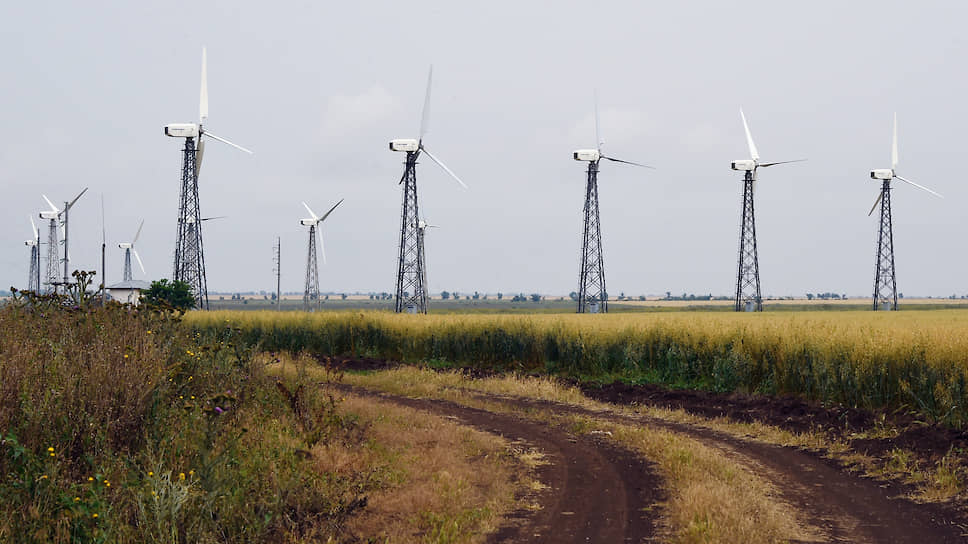

Фото: Виктор Коротаев, Коммерсантъ  /  купить фото

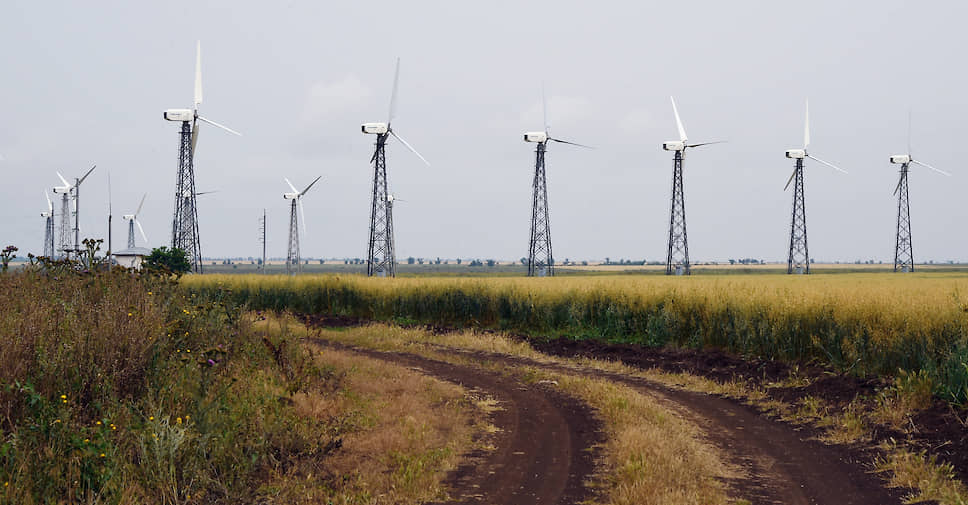

Фото: Виктор Коротаев, Коммерсантъ  /  купить фото

Входящая в «Росатом» компания «ВетроОГК» предлагает внести изменения в договоры поставки мощности (ДПМ ВИЭ, гарантируют возврат вложений через повышенные платежи потребителей). Поправки, с которыми ознакомился “Ъ”, разрешат инвесторам в ВИЭ объявлять форс-мажор уже после наступления установленной в договоре даты поставки мощности. Уведомление о наступлении обстоятельств непреодолимой силы может в будущем освободить от уплаты штрафов за срыв срока ввода.

По мнению собеседников “Ъ” в отрасли, предложение «ВетроОГК» позволит отменить штрафы на время квалификации объекта, а фактически удлинит сроки ввода.

В «ВетроОГК» отказались от комментариев. В «Совете рынка» (регулятор энергорынков) сообщили, что изучают предложение компании. В Минэнерго рассматривают инициативу, позиция еще не сформирована.

По данным сайта «Администратор торговой системы», в апреле 26 объектов ВИЭ общей мощностью 639 МВт были оштрафованы за непоставку (недопоставку) мощности. По оценке Николая Посыпанко из Vygon Consulting, общий размер штрафов в апреле составил около 320 млн руб. При этом почти половина просроченных вводов и 150 млн руб. штрафа приходятся на ветряные станции «ВетроОГК», отмечает эксперт.

Ослабить санкции за просрочку вводов хотят и другие инвесторы. Например, «РусГидро» просит разрешить участие в конкурсах инвестору, в отношении которого прекратили действие два или более контракта ДПМ ВИЭ из-за длительной просрочки. Это одно из предложений, представленных в письме «Совета рынка» по итогам обсуждений рабочей группы по ВИЭ, документ направлен в Минэнерго (есть у “Ъ”). По действующим правилам, пояснили в «Совете рынка», инвестор может задержать ввод объекта до двух лет, затем контракт расторгается и выставляются штрафы. В Минэнерго выступают против инициативы «РусГидро».

«В таком случае одни инвесторы собирают проекты, которые могли бы реализовать другие участники, не реализуют их и не дают возможности реализовать другим, тем самым нанося вред программе поддержки ВИЭ»,— сообщили “Ъ” в министерстве.

У «РусГидро» есть три долгостроя по ДПМ ВИЭ — мини-ГЭС на 20 МВт на Северном Кавказе. В «Совете рынка» сообщили, что обращений от «РусГидро» по расторжению ДПМ ВИЭ не поступало, оснований для этого нет. В «РусГидро» от комментариев отказались.

По мнению Ассоциации развития возобновляемой энергии (АРВЭ), все инвесторы, испытывающие трудности, должны рассчитывать на нештрафуемую отсрочку от трех до девяти месяцев с частичным сокращением срока поставки по ДПМ. Даже если в момент введения ограничительных мер проект уже был просрочен, надо учитывать, что по нему исправно платились штрафы, а значит, условия договора соблюдались, нераспространение на него форс-мажора выглядит спорно, сообщили “Ъ” в АРВЭ.

Против послаблений выступает промышленность.

«Даже до пандемии поставщикам едва удавалось вводить в срок хотя бы половину мощности, поэтому им очень сложно устоять перед соблазном списать на вирус все свои просчеты и недоработки, в том числе те, которые с ним никак не связаны»,— сообщили “Ъ” в «Сообществе потребителей энергии».

Нужно четко выявлять причины задержек и подтверждать их связь с пандемией, говорит Алексей Хохлов, руководитель направления «Электроэнергетика» Центра энергетики МШУ «Сколково». При этом и до кризиса в стране наблюдался профицит мощностей, а рост энергопотребления был низким. Нынешний кризис может привести к снижению потребления электроэнергии не только в период острой фазы пандемии, но и на более продолжительный срок. Таким образом, сдвиг вправо сроков ввода ДПМ ВИЭ не должен привести к каким-либо негативным последствиям для энергосистемы, страны и потребителей, считает эксперт. По его мнению, следует искать баланс интересов между генкомпаниями и потребителями, чтобы снизить финансовую нагрузку на обе стороны.

Полина Смертина

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
