Воду не пустили в нужное русло

Администрация Саратова не смогла заставить ООО «КВС» исполнить договорные обязательства

Администрация Саратова проиграла в арбитражном суде процесс, в котором пыталась понудить ООО «Концессии водоснабжения — Саратов» исполнить договор концессионного соглашения. Иск был подан в сентябре прошлого года, мэрия утверждала, что ООО «КВС» должно было реконструировать 10 водопроводных комплексов, насосных станций и т.д., но не сделало этого. Концессионер утверждал, что компания не может исполнить договоренности, так как областные и городские власти, в свою очередь, также этого не делают. На суде КВС предоставило информацию о том, что работы выполнены, но мэрия не подписывает ­документы.

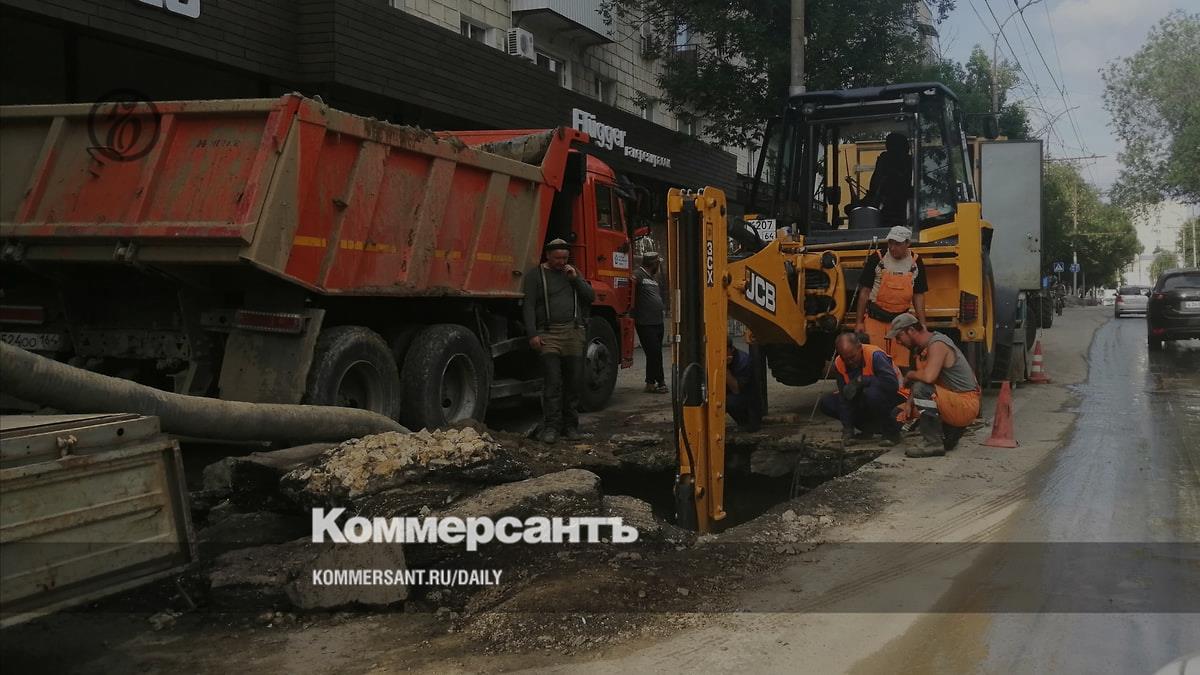

Фото: Сергей Петунин, Коммерсантъ

Фото: Сергей Петунин, Коммерсантъ

Арбитражный суд Саратовской области в полном объеме отказал комитету по управлению имуществом администрации Саратова в иске к ООО «Концессии водоснабжения — Саратов», в котором структура мэрии просила суд обязать ООО исполнить договор концессионного соглашения.

Договор между ООО «Концессии водоснабжения — Саратов», администрацией областного центра и правительством региона был заключен в ноябре 2017 года. Согласно документу, КВС на 28 лет (до 2045 года) принимает в оперативное управление имущество МУПП «Саратовводоканал». За это время компания должна вложить 13,4 млрд руб. в модернизацию объектов и сетей водоснабжения города.

Согласно инвестиционной программе ООО «Концессии водоснабжения — Саратов» в сфере водоснабжения и водоотведения на 2017–2020 годы, утвержденной министерством строительства и ЖКХ Саратовской области, за первые три года концессионер должен был вложить 6,26 млрд руб., из которых 3,36 млрд руб.— в строительство новых объектов систем водоснабжения и водоотведения, в том числе для увеличения пропускной способности действующих сетей. Еще около 2,1 млрд руб. должно было быть потрачено на повышение экологической и энергетической эффективности объектов водоканала. На модернизацию и реконструкцию существующих объектов КВС, согласно инвестиционной программе, должны были потратить 824,6 млн руб. Большая часть этих средств — займы и кредиты (более 5,3 млрд), также концессионер планировал вложить в проект собственные средства (917,7 млн, из которых 388,1 млн — амортизационные отчисления, 529,6 млн — часть прибыли).

В июле прошлого года председатель правительства области Роман Бусаргин объявил о необходимости подать иск в отношении ООО «КВС» из-за неисполнения последним договорных обязательств. В сентябре прошлого года глава Саратова Михаил Исаев объявил, что администрация подала иск с требованием понудить ООО «Концессии водоснабжения — Саратов» исполнить договор.

«Проведенные контрольные мероприятия показали, что компанией не выполнены все предусмотренные соглашением обязательства по модернизации коммунальной инфраструктуры»,— сказал он.

Тогда концессионер объяснял невыполнение части работ тем, что администрация Саратова и правительство региона не обеспечивают компанию предусмотренным объемом валовой выручки. Якобы КВС за 2018–2020 годы недополучило 747 млн руб., а утвержденная на 2021 год выручка ниже предусмотренной соглашением на 435 млн руб.

В иске комитет по управлению имуществом администрации Саратова попросил заставить суд реконструировать четыре головных сооружения водопровода, шесть водопроводных подкачивающих насос­ных станций, десять канализационных насосных станций, реконструировать городскую станцию ­аэрации, подключить к централизованной системе водоотведения поселки Латухино, Жасминный, Мирный, Увек, Лесопильный. Также истец просил заставить КВС реконструировать аварийные системы водоснабжения и построить магистральный водопровод от насосной станции «Вольская» до Московского шоссе.

Представитель ООО «КВС» на суде заявил, что, вопервых, сроки проведения реконструкции объектов концессионного соглашения не истекли и соглашение исполняется в соответствии с мероприятиями, сроками. Кроме того, в «Концессиях водоснабжения — Саратов» заявили, что ряд работ уже выполнен, но администрация не подписала акты выполненных работ.

«Материалы дела подтверждают неисполнение истцом вытекающих из концессионного соглашения обязательств по приемке выполненных работ и подписания в течение 30 календарных дней направленных концессионером актов о выполнении последним мероприятий по реконструкции объектов централизованных систем водоснабжения/водоотведения. Доказательства того, что истец имел какие-либо претензии относительно объема и качества выполненных работ, указанных в этих актах, истцом не представлены, соответствующие обстоятельства арбитражным судом не установлены»,— говорится в судебном решении.

Будет ли администрация Саратова обжаловать судебное решение, пока не известно. Апелляционная жалоба пока не подана, в мэрии решение суда не прокомментировали.

Сергей Петунин

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
