«Реконструкция идет грандиозная»

Директор УКС рассказал о ходе работ на сетях по проезду Дерябина и о подготовке Ижевска к грядущей зиме

«Удмуртские коммунальные системы» реконструируют участок наземных тепловыводов Ижевской ТЭЦ-1, которые проложены в исторической части города по проезду им. Дерябина. Как рассказал директор УКС Ярослав Балобанов, энергетики выполнили почти 2/3 работ без отключения потребителей от горячей воды. Сдать участок планируют к середине августа. Всего в реконструкцию объекта УКС вложат около 55 млн руб. В целом на подготовку к зиме, которая проходит в штатном режиме, компания потратит около 1,5 млрд рублей.

Фото: Дмитрий Селезнев

Фото: Дмитрий Селезнев

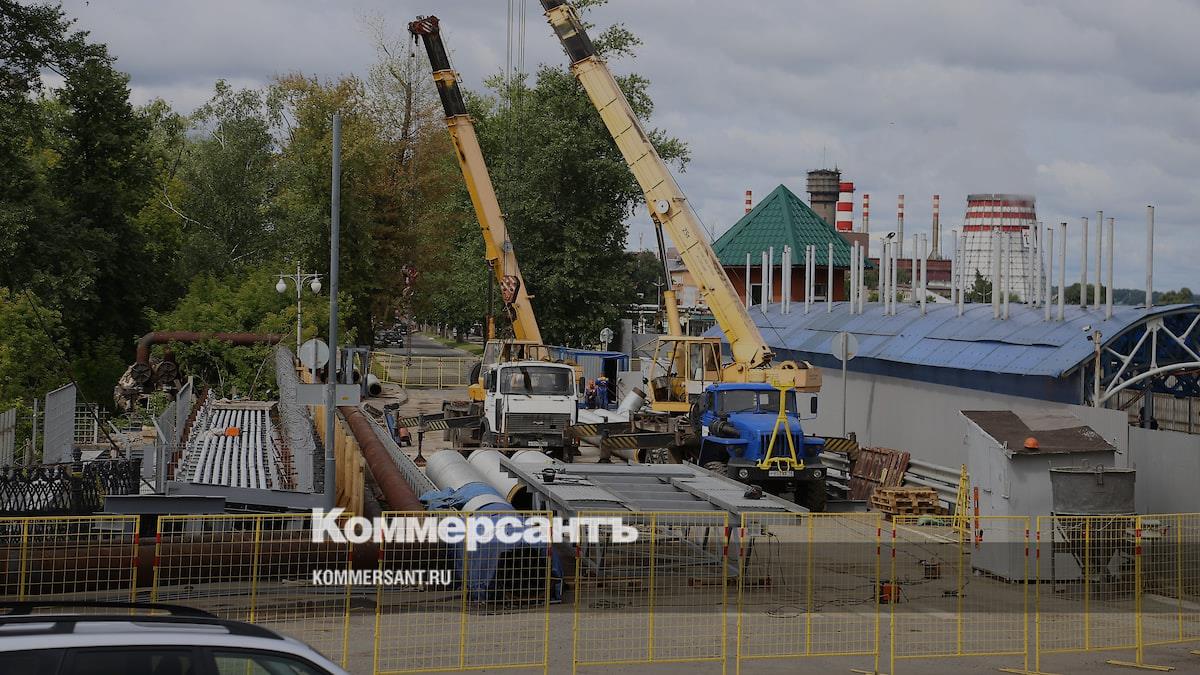

Работы на теплосетях по проезду Дерябина идут с 20 мая. Энергетики меняют 300 погонных метров трубопровода диаметром 800 мм и 420 м труб диаметром 500 мм. Помимо этого, специалисты обновляют опорные конструкции. Как рассказал директор УКС Ярослав Балобанов, со временем они пришли в негодность из-за высокой влажности. По словам господина Балобанова, обновляемые трубопроводы относятся к головному участку тепловыводов ТЭЦ-1 и обеспечивают теплоснабжение для микрорайонов всей центральной части Ижевска и городка Металлургов. Это около 700 домов, в которых проживает порядка 90 тыс. человек, и 120 учреждений соцсферы.

«Реконструкция идет грандиозная. Этот объект никто капитально не ремонтировал с 1959 года — с того момента, когда ТЭЦ-1 начала работу на теплоснабжении города. До этого она была ведомственным объектом, работала на нужды предприятий.Все это время теплосети спасало то, что они были сделаны из хорошего, советского металла и проложены воздушным образом. Кроме того, трасса проходит на территории режимного объекта - плотины, поэтому защищена от вандализма»,— рассказал Ярослав Балобанов.

Директор УКС Ярослав Балобанов

Директор УКС Ярослав Балобанов

Фото: УКС

Директор УКС Ярослав Балобанов

Фото: УКС

По его словам, реконструкцию осложняет именно то, что трубопроводы проложены через плотину, которая является объектом природоохранного законодательства и культурно-исторического наследия. Поэтому потребовалось множество согласований перед началом работ.И сами работы ведутся на площадке крайне осторожно.

Старые трубы на объекте меняют на современные предизолированные со сроком службы не менее 25 лет. Они оцинкованы и практически не подвержены воздействию коррозии металла, уточнил господин Балобанов. Также он сообщил, что на участке будет настроена система дистанционного контроля повреждений. Всего в реконструкцию этого объекта УКС направит около 55 млн руб. с учетом НДС. Работы должны завершить до 16 августа. На данный момент 2/3 от запланированного энергетики уже выполнили.

Фото: Дмитрий Селезнев

Фото: Дмитрий Селезнев

На время масштабной реконструкции энергетикам удалось не отключать горячую воду в домах, подключенных к ТЭЦ-1, — всех потребителей переподключили на линии подачи ресурса от ТЭЦ-2.

«Отмечу, что это не единственный объект, который планируется сделать в этом году по магистральным трубам. У нас есть участок по Воткинскому шоссе, по ул. М. Горького и другие. В этом году в модернизацию теплосетей в городе мы планируем вложить около 600 млн руб. вместе с концессией. Но это без учета нового строительства и работ, связанных с текущим ремонтом. В целом наш бюджет по подготовке Ижевска к отопительному периоду составляет почти 1,5млрд руб.»,— подчеркнул директор УКС.

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
