«Э.ОН Россия» считает потери

На восстановление Березовской ГРЭС необходимо 15 млрд рублей

«Э.ОН Россия» оценивает стоимость восстановления третьего энергоблока на Березовской ГРЭС в 15 млрд руб. Внеплановый ремонт на новом блоке, пострадавшем от пожара 1 февраля, продлится минимум до второй половины 2017 года. До перезапуска оборудования энергокомпания не будет получать повышенную плату за мощность.

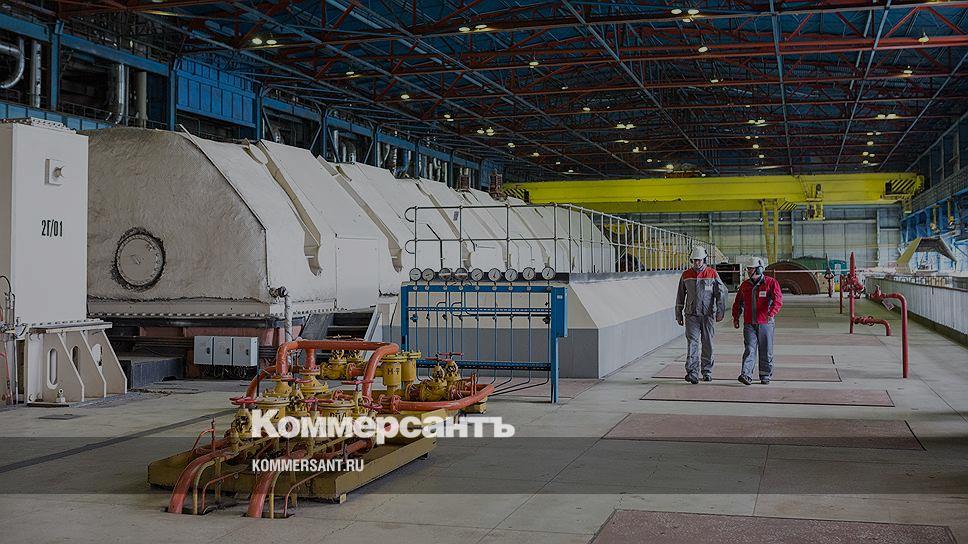

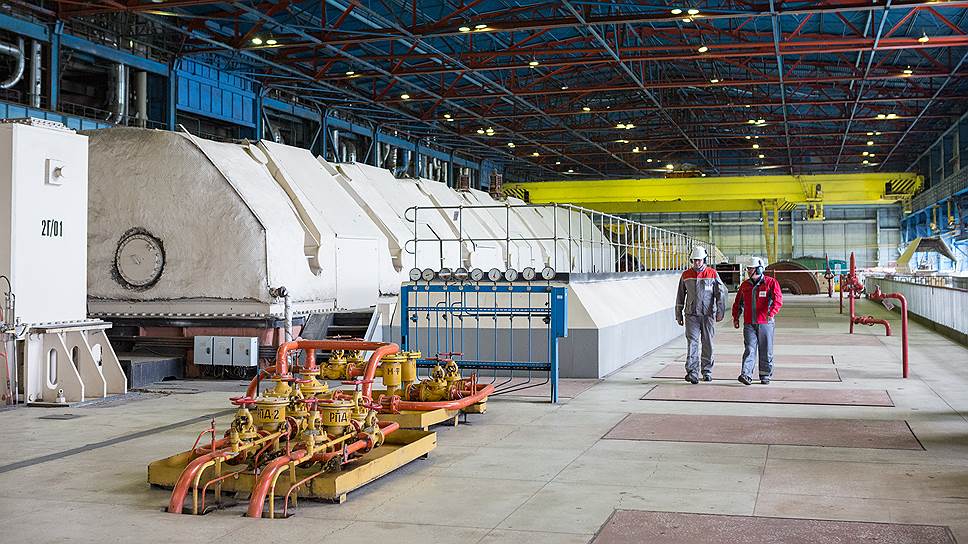

Фото: Э.ОН Россия

Незапланированный ремонт на Березовской ГРЭС «Э.ОН Россия» продлится не менее 20 месяцев, его стоимость может составить 15 млрд руб., говорится в годовом отчете немецкого энергохолдинга E.ON (владеет 83,7% акций российской энергокомпании). Страховые компании продолжают анализировать причины аварии и определять сумму возможных выплат, но руководство компании рассчитывает, что они покроют значительную часть стоимости восстановления. ГРЭС застрахована от строительных рисков и повреждения имущества, поломки оборудования и прерывания бизнеса, отмечается в отчете E.ON.

Во время незапланированного ремонта блок потеряет значительную часть платежей за мощность, следует из отчета. Менеджмент «Э.ОН Россия» не ожидает, что компании грозят какие-либо дополнительные штрафы за простой. Блок строился по договору поставки мощности (ДПМ; оговаривает сроки ввода объектов, входящих в обязательную инвестпрограмму генкомпании, и параметры возврата инвестиций) и имел право на повышенную плату за мощность.

Третий блок на Березовской ГРЭС аварийно отключился 1 февраля — спустя два месяца после торжественного пуска. Защита сработала из-за возгорания мазута в котельном цехе, площадь пожара составила 850 кв. м. Жертв и пострадавших не было. В начале февраля «Э.ОН Россия» сообщала первые результаты обследования оборудования: требуется сложный ремонт, замене подлежит значительная часть котла. В качестве предположительной причины пожара называлась разгерметизация мазутопровода.

Анастасия Фомичева


Почему «Э.ОН Россия» выписали рекордный штраф

В июне 2015 года «Э.ОН Россия» (принадлежит немецкой E.ON) впервые за свою историю была оштрафована за срыв сроков запуска нового блока, причем сразу на рекордную сумму. За месяц задержки с компании списала почти 450 млн руб. Впрочем, аналитики полагают, что потери будут несущественны для финансовых результатов компании, если она не будет затягивать с пуском на Березовской ГРЭС. Читайте подробнее

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
