«Жириновский» отправится в круиз с задержкой

Названный в честь основателя ЛДПР астраханский лайнер достроят в Петербурге
Круизный лайнер «Владимир Жириновский» (первоначально — «Петр Великий») спустя почти 10 лет после закладки на астраханском заводе «Лотос» будет достроен на Балтийском заводе в Санкт-Петербурге. Перегон судна из Астраханской области запланирован на октябрь, а ввод в эксплуатацию — на 2026 год. Стоимость проекта для Московского речного пароходства, оценивавшаяся в 2,5 млрд руб., выросла до 4,2 млрд, а текущая готовность судна составляет 90%.

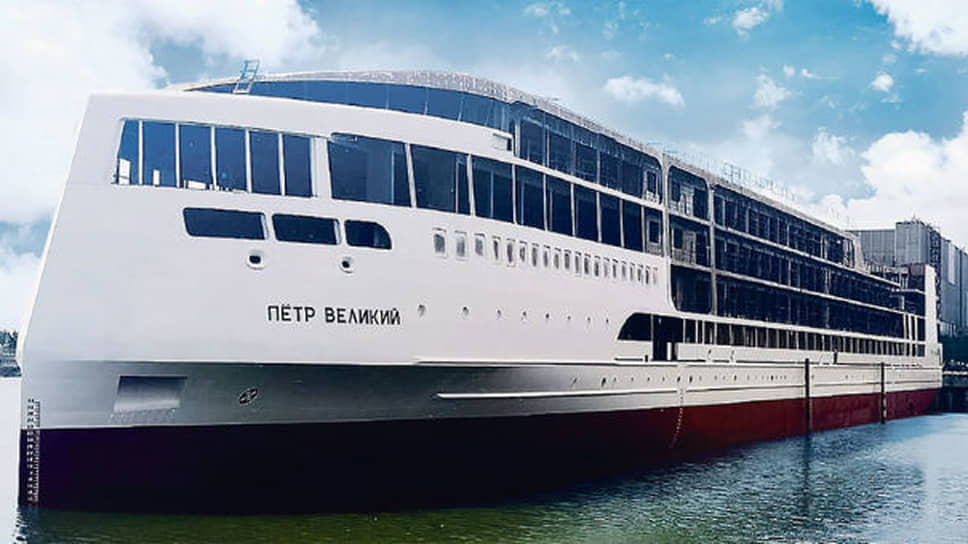

«Владимир Жириновский» должен был стать «Петром Великим»

«Владимир Жириновский» должен был стать «Петром Великим»

Объединенная судостроительная корпорация

Круизный лайнер «Владимир Жириновский» проекта PV300VD будет достроен на Балтийском заводе Объединенной судостроительной корпорации (ОСК). Перегон судна из Астрахани в Санкт-Петербург запланирован на октябрь этого года, сообщили источники ИАА «Портньюс».
Строительство судна началось 15 августа 2016 года на заводе «Лотос» в Наримановском районе Астраханской области в кооперации с нижегородским объединением «Красное Сормово». Президент России Владимир Путин дал старт работам по видеосвязи. Лайнер строится по заказу Московского речного пароходства, а его оператором станет компания «Мостурфлот». Событие стало историческим для региона, так как за последние 60 лет в России не строили корабли премиум-класса, а в современной истории страны это первый случай.
Согласно проекту, четырехпалубное судно длиной 141 м и шириной 16,82 м сможет разместить 310 пассажиров и 90 членов экипажа. Каюты стандартного и люксового класса будут оснащены двуспальными кроватями, санузлами, кондиционерами, телевизорами и интернетом. Также на борту будут балконы, террасы, рестораны, бассейн, джакузи, спа-салон и тренажерный зал. Судно будет использоваться для речных перевозок и выходить в Каспийское море, заходя в порты прикаспийских государств. Также планируется, что оно будет ходить по Черному, Азовскому, Средиземному и Красному морям. Стоимость строительства лайнера в 2016 году оценивалась в 2,5 млрд руб. Предполагалось, что судно будет готово к эксплуатации в 2019 году.
В декабре 2017 года круизный лайнер получил имя «Петр Великий».
В сентябре 2018 года стало известно, что лайнер сдать в срок не удастся. Проблемы возникли якобы из-за несоответствия длины стапеля и судна, что вызвало обсуждение возможного перемещения лайнера на верфь «Красное Сормово» в Нижнем Новгороде. Однако глава ОСК Алексей Рахманов опроверг эти слухи, заявив, что задержка связана с изменениями в проекте по желанию заказчика. Ранее руководство завода «Лотос» объясняло отставание от графика недобросовестными поставщиками, но господин Рахманов уточнил, что это вызвано корректировками проекта. Он сообщил, что испытания судна начнутся к середине 2019 года, и оно будет полностью готово к навигации 2020 года.
В мае 2019 года достройка теплохода продолжилась уже на воде. Однако сроки завершения строительства снова перенесли — на 2021 год. Тогда стоимость судна выросла до 4,2 млрд руб.
На тот момент техническая готовность лайнера составляла 75%.
Впоследствии строительство «Петра Великого» обещали завершить в 2022 году, а затем — в 2023-м из-за санкций, которые негативно повлияли на судостроительную отрасль в регионе, сообщал тогда министр промышленности, торговли и энергетики региона Илья Волынский.
В августе 2023 года лайнер переместили с завода «Лотос» на площадку Астраханского судостроительного производственного объединения (АСПО) для дальнейшей достройки и испытаний. А в декабре того же года стало известно, что судно выйдет на воду в декабре 2024 года уже под именем «Владимир Жириновский». Название лайнера было изменено по инициативе ЛДПР на заседании в Госдуме РФ.
Спустя девять лет строительство лайнера так и не завершено. В июле прошлого года сроки сдачи перенесли на ноябрь 2025-го. Теперь же руководство судостроительной корпорации решило перегнать судно на верфь в Санкт-Петербурге, чтобы закончить строительство там и ввести в эксплуатацию в 2026 году. Сейчас готовность лайнера «Владимир Жириновский» составляет 90%.
Нина Шевченко
