Энергоблок «Юнипро» не сдвигается с пепла

Пожар на Березовской ГРЭС оборачивается все большими убытками

«Юнипро» в очередной раз переносит сроки ввода третьего энергоблока на Березовской ГРЭС — с конца 2019 года на первый квартал 2020 года. Энергоблок был введен в конце 2015 года, но в феврале 2016 года сгорел. С момента пожара стоимость восстановления оборудования выросла с 15 млрд до 44 млрд руб., а из-за задержки ремонта компания будет получать повышенные платежи с оптового энергорынка чуть меньше шести лет вместо десяти. Выпадающие доходы компании за этот период, по оценкам аналитиков, составят 59,8 млрд руб. Но если блок все же будет введен в начале 2020 года, компания сможет получить еще до 79 млрд руб. платежей с энергорынка.

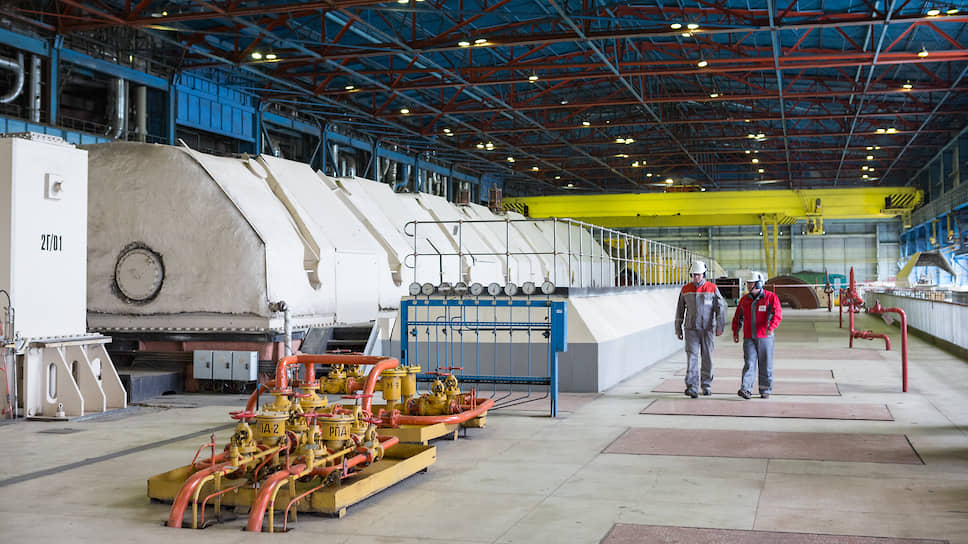

Фото: Э.ОН Россия

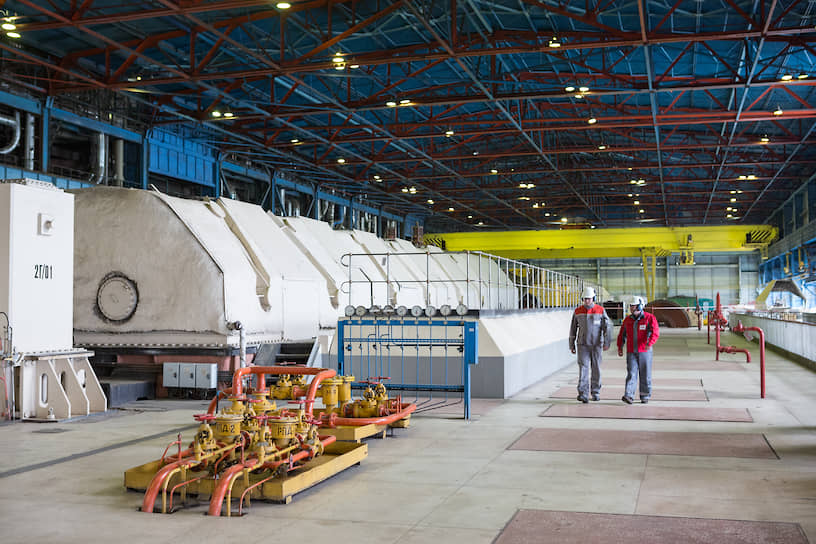

Фото: Э.ОН Россия

Энергокомпания «Юнипро» (83,73% у немецкой Uniper) в пятый раз перенесла сроки запуска аварийного энергоблока на Березовской ГРЭС — на этот раз на первый квартал 2020 года, хотя ранее назначала дату ввода на конец 2019 года. Как следует из материалов компании, в его ремонт уже инвестировано 33 млрд руб., осталось вложить еще 11 млрд руб.

В феврале 2016 года из-за пожара на незадолго до этого введенном энергоблоке (800 МВт) сгорела значительная часть котельного оборудования. После аварии в «Юнипро» заявляли, что ремонт энергоблока продлится до конца 2017 года, затраты оценивались в 15 млрд руб. Объект построен по договору поставки мощности (ДПМ), гарантирующему возврат инвестиций за счет повышенных платежей энергорынка. Окупаемость энергоблоков по ДПМ — 15 лет, но повышенный тариф действует только десять лет, надбавка с последних пяти лет распределяется с седьмого по десятый год, дополнительно поднимая цену (так называемая дельта ДПМ).

Теперь стоимость восстановительных работ оценивается примерно в 44 млрд руб. исходя из оценки ущерба для 50% стоимости котла, 25% стоимости здания и вспомогательного оборудования. Часть этих расходов компания закрывает за счет полученных страховых выплат в размере 26,1 млрд руб., остальное выплачивает из прибыли.

При этом, как следует из отчетности компании по МСФО за первое полугодие, в «Юнипро» допускают, что энергоблок может быть введен в эксплуатацию не в первом квартале 2020 года, а позже. На конференции с аналитиками в четверг компания сообщила, что рассчитывает начать получать платежи с энергорынка со второго квартала 2020 года.

В первом полугодии чистая прибыль «Юнипро» по МСФО выросла по сравнению с прошлым годом на 34,5%, до 11 млрд руб., следует из отчета компании. Рост EBITDA составил 20,7%, до 16,5 млрд руб., «Юнипро» также повысила прогноз по этому показателю по итогам года до 28–30 млрд руб. Выручка компании за январь—июнь выросла на 13,6%, до 42,7 млрд руб. Компания планирует выплатить 14 млрд руб. дивидендов по итогам года, в 2020 году прогноз по выплатам акционерам — 20 млрд руб.

По оценке Владимира Скляра из «ВТБ Капитала», за все время простоя энергоблока «Юнипро» недополучит с оптового энергорынка до 59,8 млрд руб. Каждый месяц отсрочки восстановления блока приносит компании потерю до 1 млрд руб. Если же блок будет запущен в первом квартале 2020 года, то, по оценкам аналитика, «Юнипро» сможет получить до конца срока действия ДПМ в 2025 году до 78,9 млрд руб.

Татьяна Дятел

Новости компаний Все

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
