Крымские станции заработают к лету

Ввод двух ТЭС на полуострове сдвинут на три месяца

Ввод в эксплуатацию двух новых электростанций в Крыму, ожидавшийся в первом квартале 2018 года, перенесен примерно на три месяца. Согласно новому постановлению правительства, ввод первой очереди обеих ТЭС должен произойти до 19 мая, второй очереди — 18 июня.

Фото: Виктор Коротаев, Коммерсантъ  /  купить фото

Белый дом сдвинул вправо сроки ввода строящихся электростанций в Севастополе и Симферополе, следует из опубликованного постановления правительства. Предполагалось, что станции будут введены в первом квартале следующего года.

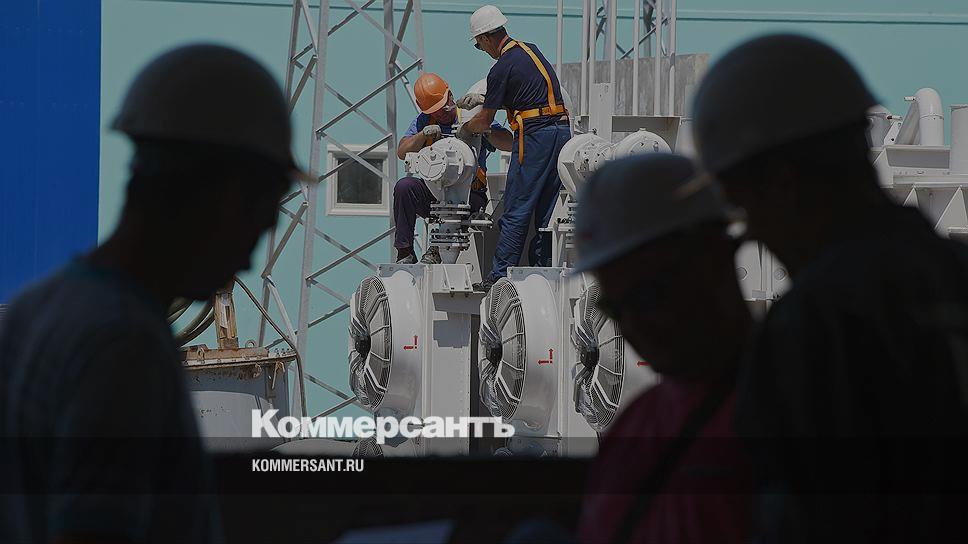

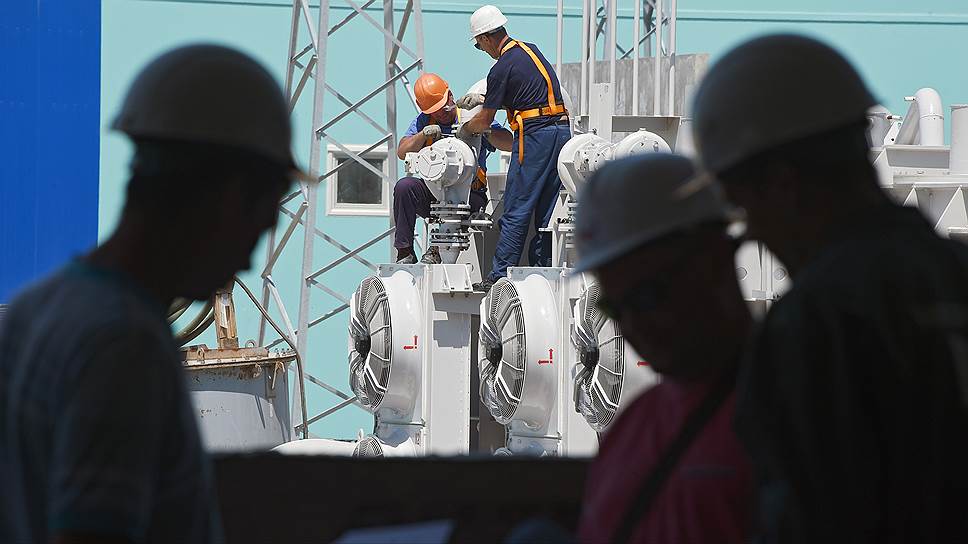

Теперь начать эксплуатацию первой очереди ТЭС планируется до 19 мая, второй — до 18 июня. Мощность очереди каждой ТЭС — 235 МВт, то есть их совокупная мощность после запуска составит 940 МВт.

Новые станции должны обеспечить надежное энергоснабжение полуострова, который до 2015 года получал электроэнергию почти исключительно из Украины. В 2016 году был проложен энергокабель с материковой России через Керченский пролив, однако его мощности вместе с местной генерацией недостаточно для надежного энергоснабжения, так как потребление энергии в Крыму растет.

Строительство двух газовых ТЭС было предусмотрено изначально после присоединения Крыма в 2014 году, однако работы задержались из-за неясности с турбинами для энергоблоков — в России турбины большой мощности не производятся, а поставки западных агрегатов запрещены санкциями. Как сообщал “Ъ” 24 августа, в итоге строящий станции «Технопромэкспорт» получил турбины производства Siemens, которые изначально были заказаны для станций в Тамани, не попадавших под санкции. Это привело к дипломатическому скандалу, против ряда чиновников Минэнерго и менеджмента «Технопромэкспорта» ЕС ввел новые санкции, а Siemens подал на ТПЭ в суд.

Юрий Барсуков

Крымские турбины не поддались аресту

Siemens не удалось наложить обеспечительные меры на монтаж и установку четырех турбин, которые были приобретены «Технопромэкспортом» и, по версии немецкой компании, затем в нарушение условий контракта перемещены в Крым. Суд счел, что Siemens не привела достаточных доказательств того, что отсутствие обеспечительных мер осложнит в будущем выполнение решения суда или нанесет ущерб компании.

Читать далее

Картина дня

Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
Загрузка новости...
